À la réception du chantier, les ouvrages sont livrés, les réserves identifiées et les entreprises mobilisées sur leurs derniers ajustements. Pourtant, une étape reste encore à franchir : la clôture administrative et financière de l’opération. Le Décompte Général et Définitif fixe définitivement le montant du marché en s’appuyant sur l’ensemble des éléments produits pendant le chantier. Dans la pratique, les difficultés apparaissent rarement au moment de calculer, mais plutôt lorsqu’il faut retrouver, justifier et consolider l’information… Le DGD n’est pas seulement un document financier, mais une véritable synthèse administrative de la vie du chantier. Comment assurer la qualité du suivi pour simplifier l’élaboration du DGD ? Nous vous expliquons les leviers à activer.

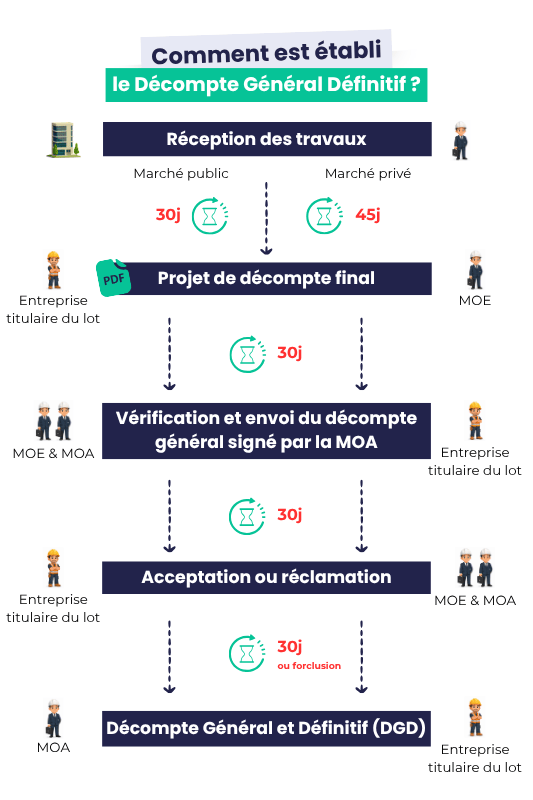

Qu’est-ce que le Décompte Général et Définitif (DGD) ?
Le Décompte Général et Définitif, souvent désigné comme le DGD travaux, est le document qui fixe de manière irrévocable le montant final d’un marché entre le maître d’ouvrage et l’entreprise. Il intervient à l’issue de la réception du chantier (avec ou sans réserves) et marque la fin contractuelle et financière de l’opération.

Dans les marchés publics, sa procédure est encadrée par l’article 12 du CCAG Travaux 2021 (Cahier des clauses administratives générales) qui précise les délais et les modalités de validation. Dans les marchés privés, la norme NF P 03-001 s’applique. Ce document ne se produit pas en une fois, mais au bout d’un processus en plusieurs étapes et impliquant plusieurs intervenants. À titre indicatif, la procédure DGD peut s’organiser comme suit.
| Dénomination | Acteur | Description | Délai |
| Projet de décompte final (PDF) | Entreprise titulaire du lot | Reprend les prestations réalisées pour le chantier, avec le montant total (HT) des sommes dues. | Marché privé : 45 jours après le PV de réception..Marché public : 30 jours après le PV de réception. |
| Projet de décompte général (PDG) | Maître d’oeuvre (MOE) | Analyse le PDF des entreprises. | 1 mois. |
| Décompte Général | Maître d’ouvrage (MOA) ou le représentant du pouvoir adjudicateur (RPA) | Définit le montant du Décompte Général et Définitif. | 30 jours |
| Décompte Général et Définitif (DGD) | L’entreprise de travaux | La signature de l’entrepreneur confère au document la qualité de DGD. | 30 jours pour accepter ou refuser. |
En cas de refus, l’entreprise de travaux expose ses motifs dans un mémoire en réclamation. Si cette procédure amiable échoue, l’entreprise dispose d’un délai de 6 mois pour saisir un recours contentieux. Dans le cas contraire, le décompte général devient intangible.
Dans certains cas, le Décompte Général et Définitif est envoyé à l’assureur dommage ouvrage afin de mentionner le montant final du chantier et de minimiser les potentiels litiges dans la prise en compte des garanties.
💡Bon à savoir : La date de réception du DGD par le maître d’ouvrage marque le début du délai de 30 jours de paiement du solde du chantier.
Si on résume, le DGD possède plusieurs rôles :
- fixe les droits à paiement, le droit à intérêts moratoires et le point de départ pour le délai de contestation ;
- clôture les relations financières entre les parties ;
- formalise le montant final dû ;
- intègre les ajustements intervenus en cours de chantier ;
- met fin au marché, sauf litige en cours.
Les éléments qui composent généralement un DGD :
- le projet de décompte final (PDF) rédigé par l’entrepreneur avec les travaux réellement exécutés ;
- l’état du solde établi par le maître d’oeuvre qui mentionne la différence entre le montant indiqué dans le projet de décompte final et le dernier décompte remis par l’entrepreneur ;
- le récapitulatif avec les acomptes versés, le solde restant et le montant du Décompte Général et Définitif.
Pourquoi l’établissement du DGD devient souvent compliqué en fin de chantier
En théorie, le DGD travaux est une formalité logique sur un chantier. En pratique, il est fréquemment source de tensions, de retards de paiement, voire de litiges. Ces difficultés ne sont pas uniquement juridiques, elles sont avant tout organisationnelles.
Informations dispersées entre les acteurs
Tout au long du chantier, les informations circulent entre plusieurs acteurs et sur des supports multiples :
- comptes rendus de réunions ;
- échanges emails ;
- validations informelles ;
- documents techniques ;
- modifications de planning ;
- travaux modificatifs ou supplémentaires (FTM ou TMA) via des ordres de service.
Faute de centralisation, il devient difficile de reconstituer une vision claire du chantier au moment de la clôture. Par exemple, un conducteur d’opérations peut avoir validé un ajustement en réunion et l’entreprise l’avoir exécutée. Cependant, si cette validation n’est pas formalisée ou facilement retrouvable, elle devient contestable.
Réserves et travaux supplémentaires mal documentés
Dans un monde idéal, un projet de construction se finirait avec 0 réserve au compteur. Dans les faits, une grande majorité des opérations en comporte lors de la réception de chantier, ce qui implique un suivi rigoureux :
- identification des réserves ;
- attribution des responsabilités ;
- suivi des corrections ;
- validation de la levée des réserves.
Si ce suivi des réserves n’est pas structuré, plusieurs problèmes surviennent :
- réserves oubliées ou non levées ;
- désaccord sur leur traitement ;
- blocage de la clôture de chantier.
Même constat pour les travaux supplémentaires : ont-ils été validés ? Par qui ? À quel moment ? Sur quelle base ? Sans traçabilité, ces éléments deviennent de potentielles zones de friction.
Historique contractuel difficile à reconstituer
Un chantier évolue en permanence à travers des :
- avenants ;
- ajustements techniques ;
- arbitrages en réunion ;
- changements de périmètre.
Lorsque ces éléments ne sont pas clairement archivés dans une gestion documentaire chantier, leur reconstitution devient fastidieuse. C’est souvent à ce moment que surviennent des situations de désaccord entre l’entreprise et le maître d’ouvrage.
Une entreprise réclame un paiement, le maître d’ouvrage conteste, le maître d’œuvre doit arbitrer… sans toujours disposer de toutes les informations.
Les situations qui compliquent le plus souvent un DGD :
- réserves non levées ou mal suivies ;
- travaux supplémentaires réalisés, mais non formalisés ;
- décisions prises en réunion sans compte rendu exploitable ;
- documents contractuels dispersés entre plusieurs acteurs.
Le DGD est rarement bloqué par un seul problème, mais par l’accumulation de petites imprécisions.
Le DGD : la synthèse de la mémoire du chantier
Le Décompte Général et Définitif n’est pas seulement un document final, mais la synthèse de l’ensemble des informations accumulées pendant l’opération. À ce titre, il figure comme une mémoire du chantier.
Cet inventaire repose sur plusieurs piliers :
- comptes rendus de chantier qui formalisent les décisions et les avancements ;
- suivi des réserves qui sécurise la réception ;
- validations et arbitrages ;
- avenants et travaux supplémentaires ;
- documents techniques et administratifs ;
- échanges entre les différents acteurs.
Un chantier bien documenté est un chantier facile à clôturer. À l’inverse, un chantier mal tracé oblige les équipes à reconstituer a posteriori ce qui aurait dû être suivi en continu.
💡Bon à savoir : Les surcoûts liés aux aléas et à la désorganisation des chantiers peuvent représenter environ 10 % du coût global d’une opération selon la Fédération Française du Bâtiment.
Comment préparer le DGD tout au long du chantier
Un DGD serein ne se construit pas à la fin des travaux, quand tout est dispersé, il se prépare dès le début du chantier. Certes, sa formalisation se fait à la réception du chantier, mais son élaboration s’anticipe.
Formaliser les décisions prises en réunion de chantier
Les réunions de chantier sont des moments clés pour faire le point sur l’avancement des travaux avec :
- arbitrages techniques ;
- validations ;
- modifications ;
- engagements des entreprises.
Cependant, il n’est pas rare que des décisions structurantes soient prises en réunion sans être correctement formalisées. Quelques mois plus tard, au moment d’établir le DGD, ces décisions deviennent difficiles à retrouver : le compte rendu est imprécis ou introuvable et les parties n’ont pas la même lecture de ce qui a été validé.
Les comptes rendus de chantier personnalisés et structurés constituent une base essentielle pour retracer les arbitrages, éviter les interprétations et sécuriser les échanges. Ils deviennent alors une base fiable pour retracer l’historique du chantier.
Pour aller plus loin sur la structuration des comptes rendus, voici une vidéo qui montre l’utilisation concrète de BatiScript.
Assurer un suivi clair des réserves
Prenons une situation en fin de chantier pour illustrer ce point. Une réserve sur des menuiseries est indiquée comme levée côté entreprise, mais aucune validation formelle n’est retrouvée. Au moment de la clôture, cette absence de traçabilité crée une incertitude : la réserve peut-elle être considérée comme levée ?
La gestion des réserves chantier permet d’éviter que des points non traités bloquent la clôture du projet BTP. Elle implique :
- une identification précise des réserves ;
- une attribution claire des responsables ;
- un suivi de leur traitement ;
- une validation formelle avec un procès-verbal de levée de réserves.
Conserver un historique clair des modifications du projet
En cours de chantier, un ajustement technique modifiantune prestation initiale est validé en réunion, sans faire l’objet d’une formalisation par un ordre de service (OS).Les travaux sont réalisés, mais l’information reste dispersée entre un échange oral, un email et un compte rendu peu détaillé. Lors de la préparation du DGD travaux, l’absence de trace claire rend leur intégration contestable.
Chaque modification sur le chantier doit pouvoir être facilement vérifiée :
- pourquoi a-t-elle été décidée ?
- qui l’a validée ?
- quel est son impact ?
Cette procédure concerne les avenants, les travaux supplémentaires et les ajustements techniques. Un historique chantier clair diminue le risque de contestations.
Centraliser les documents du chantier
La dispersion documentaire est l’un des principaux facteurs de complexité. Une gestion documentaire chantier efficace permet de :
- retrouver rapidement les informations ;
- sécuriser les décisions ;
- faciliter la préparation du DGD.
La centralisation des informations facilite la reconstitution de l’historique de l’opération au moment de la clôture.
Comment BatiScript facilite la traçabilité nécessaire à la clôture d’un chantier
Dans ce contexte, la question n’est pas seulement de produire un Décompte Général et Définitif, mais de disposer d’une traçabilité chantier fiable pour appuyer la conception du DGD. C’est précisément là que des outils comme BatiScript apportent de la valeur.
Des comptes rendus de chantier structurés
Avec le logiciel BatiScript, vos comptes rendus ne sont plus de simples documents, mais de véritables supports de décision avec :
- une structure claire ;
- une diffusion rapide ;
- un historique mis à jour automatiquement.
Chaque réunion se transforme en une trace exploitable dans le temps. Une validation réalisée plusieurs mois auparavant devient immédiatement disponible au moment du DGD.
« Je réalise un compte rendu complet en 1 h 30 maximum, avec une mise en forme claire qui facilite la lecture pour les entreprises également. »
— Florian Mahé, responsable technique – Stradim
Un suivi des réserves centralisé
Avec BatiScript, vous créez une réserve en trois clics seulement. Vous localisez la réserve sur plan, illustrez le défaut, générez vos rapports et suivez la levée de la réserve facilement.
Avec cette approche centralisée :
- les réserves sont identifiées clairement ;
- les observations et photos peuvent être horodatées ou annotées ;
- leur traitement est suivi dans le temps ;
- la communication gagne en fluidité ;
- leur levée est tracée.
En plus, vous pouvez contrôler des indicateurs de performance en analysant les réserves par lot ou par entreprise afin d’identifier des points de blocage et mieux piloter vos décisions.
« Quelle est la fonctionnalité qui vous a le plus aidée ? « Les réserves en phase d’OPR et de GPA : un gain de temps sans appel. Là où le gain de temps est le plus palpable, c’est en fin de chantier ! »
— Justine Lhonorey, responsable d’opération DET-OPC AD – Facto
Un historique complet des échanges et décisions
L’ensemble des informations restent accessibles et organisées, facilitant la disponibilité de l’historique du chantier. Avec BatiScript, vous accédez à tous les documents (EXE, rapports de réserves, PVs) et les retrouvez en mode hors connexion sur le même espace de stockage. Le maître d’œuvre et le maître d’ouvrage ne reconstituent plus l’historique, ils le consultent.
« Même sans connaître sur le bout des doigts le chantier, il a tout sous les yeux avec BatiScript, on comprend vite et bien.»
— Cédric Cenez, directeur des travaux et de rénovation – Pierre & Vacances
Une mémoire claire du chantier accessible à tous
Maîtrise d’ouvrage et maîtrise d’œuvre disposent d’une vision partagée pour préparer la clôture administrative :
- état des réserves ;
- décisions prises ;
- documents disponibles.
Cette transparence facilite la coordination et réduit les risques de désaccord en fin de chantier BTP.
« BatiScript a franchi un cap avec ses dernières mises à jour, devenant un véritable outil de pilotage d’opérations, plus qu’un simple outil administratif. Nous pouvons désormais exploiter et gérer nos projets avec une maîtrise totale des données, ce qui est très intéressant pour le pilotage métier. »
— Yohann Pénard, directeur d’agence – AIA Management
Conclusion : un DGD serein se prépare tout au long du chantier
Le Décompte Général et Définitif intervient à la fin d’un chantier, mais il dépend de tout ce qui a été réalisé auparavant. Les difficultés rencontrées dans son élaboration ne sont généralement pas liées à la complexité juridique du DGD, mais plutôt à un manque de traçabilité, de structuration et de centralisation des informations.
Un chantier bien suivi est un chantier facile à clôturer. En structurant les comptes rendus, le suivi des réserves, l’historique des décisions et la gestion documentaire, il devient possible de transformer une étape souvent complexe en formalité maîtrisée.
Décompte Général et Définitif (DGD) : ce qu’il faut retenir
Le Décompte Général et Définitif est une étape incontournable de la clôture administrative d’un marché de travaux. Dans les marchés publics, il est encadré par l’article 12 du CCAG Travaux 2021, qui impose une procédure précise. Dans les marchés privés, le DGD est également pratiqué et suit la norme NF P 03-001, même si les modalités peuvent varier.
Le DGD n’est pas une facture, mais un document contractuel. Il fixe le montant définitif du marché, après intégration de tous les ajustements intervenus pendant le chantier (avenants, travaux supplémentaires, pénalités, retenues). Il sert ensuite de base au paiement du solde, mais ne constitue pas en lui-même une demande de paiement.
Dans les marchés publics, l’absence de réponse écrite dans les délais réglementaires entraîne l’acceptation tacite du décompte. Ce mécanisme, encadré par le CCAG, vise à éviter les blocages liés à l’inaction d’une des parties.
L’entrepreneur peut contester le décompte général en formulant un mémoire en réclamation dans les délais légaux du CCAG Travaux ou du contrat. Si aucun accord amiable n’est trouvé avec le maître d’ouvrage, le litige peut évoluer vers une procédure contentieuse auprès du tribunal compétent. Le décompte général devient alors un document central dans l’analyse du différend.
Le délai d’établissement du DGD dépend directement de la capacité à accéder à des informations fiables sur le déroulement du chantier. Plus les données sont dispersées ou incomplètes, plus la phase de reconstitution s’allonge.
La meilleure approche pour sécuriser la procédure DGD consiste à organiser le suivi dès le début du chantier avec :
– des comptes rendus clairs et personnalisés ;
– un suivi des réserves ;
– une centralisation documentaire ;
– une traçabilité des décisions.
Des solutions comme BatiScript permettent justement de structurer ces éléments tout au long du projet afin d’éviter une reconstitution complexe en fin d’opération et de sécuriser l’ensemble de la clôture administrative.
